一、缩短“割草机再设计”周期
因功能/需求的变化导致割草机发动机甲板结构的改变,为了设计可靠的甲板结构,需要准确地评价甲板的受力。True Load通过将试验与仿真相结合,大大缩短了“割草机再设计”的研发周期。

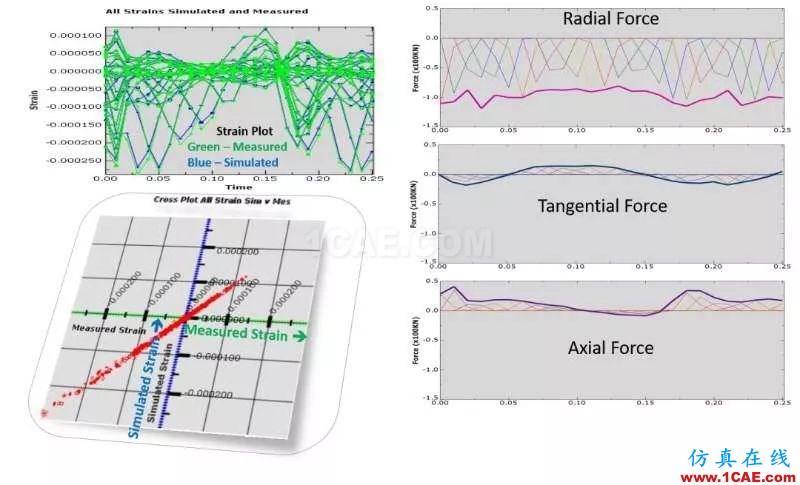

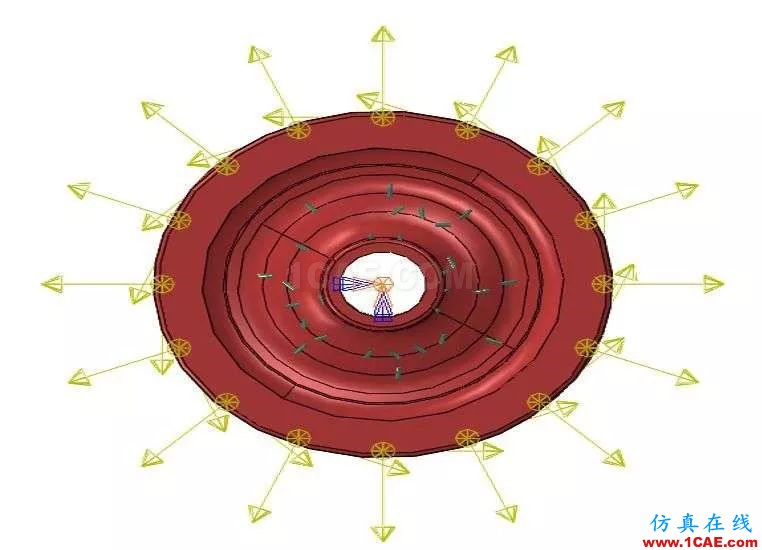

True Load确定载荷的过程如下图所示:
那么引入True Load之后研发周期发生了哪些变化呢?通过如下对比,True Load的价值不言而喻。
未使用True Load:
因载荷不确定,采用估算载荷作为计算输入。
初始FEA模型:1 days
单次迭代计算样机测试(输入基于估算载荷): 6 weeks
5次迭代:30 weeks
使用True Load:
初始FEA模型及True-Load/Pre-Test测试预分析: 1 days
规划试验:1 days
收集测试得到的应变:1 days
True-Load/Post-Test计算载荷:1 hours
单次迭代FEA /True-QSE /Fatigue(输入基于确定载荷): 1 days
5次迭代:8 days
